Высокая уличная ёлка — как подготовить объект для монтажа и эксплуатации

Высокая уличная ёлка: требования к площадке, логистике, безопасности и обслуживанию для муниципалитетов и коммерческих объектов

Высокая уличная ёлка — ключевой элемент новогоднего оформления городов, торговых центров и деловых комплексов. От правильной подготовки площадки зависит безопасность, сроки монтажа и экономическая эффективность проекта. Рассмотрим, как подготовить объект для установки высокой уличной ёлки, какие параметры учесть в техническом задании и какие ошибки приводят к задержкам или дополнительным расходам.

Технические требования к площадке для высокой уличной ёлки

Площадка для монтажа высокой уличной ёлки с бетонным основанием и разметкой

Основные параметры площадки и несущей способности

Установка высокой уличной ёлки требует предварительной оценки площадки по ключевым критериям. Основание должно выдерживать статические и динамические нагрузки от конструкции, ветра и снега. Несущая способность грунта или покрытия определяется проектной документацией и подтверждается геодезическими изысканиями.

Для бетонных плит или асфальта проверяют толщину слоя и состояние подстилающего основания. На грунте устраивают армированную бетонную плиту с анкерными болтами для крепления каркаса.

Требования к габаритам и инженерным коммуникациям

Площадка должна иметь ровную поверхность с уклоном не более 2%. Минимальные габариты зависят от высоты ёлки: для конструкций свыше 15 метров рекомендуется свободная зона радиусом не менее 1,5 высоты для безопасного монтажа и эксплуатации.

Необходимо предусмотреть:

  • доступ для спецтехники (автокраны, подъёмники) и подъездные пути шириной не менее 4 метров;
  • прокладку электрических кабелей для подсветки в защитных коробах или траншеях с соблюдением норм электробезопасности и IP-защиты не ниже IP65.

Организация монтажной зоны и безопасность

На этапе подготовки площадки выделяют зону ограждения с предупредительными знаками. Монтажная зона должна быть освобождена от посторонних объектов, мусора и снега. При установке на пешеходных зонах предусматривают временные маршруты с защитными настилами.

Для высотных работ используют страховочные системы и платформы с ограждениями.

  • Проверка несущей способности: геодезические изыскания или экспертиза покрытия;
  • Подготовка основания: бетонная плита с анкерными креплениями или усиление существующего покрытия;
  • Разметка габаритов: границы монтажной зоны и зоны безопасности;
  • Обеспечение доступа техники: проверка ширины подъездных путей и грузоподъёмности;
  • Электробезопасность: прокладка кабелей в защитных коробах с заземлением;
  • Организация ограждений: временные барьеры и предупредительные знаки;
  • Проверка уклона: выравнивание поверхности или компенсация уклона регулируемыми опорами.
Критерий Требования для ёлок до 10 м Требования для ёлок 10–20 м Требования для ёлок свыше 20 м
Минимальная несущая способность основания Не менее 2 т/м² Не менее 3,5 т/м² Не менее 5 т/м² или индивидуальный расчёт
Минимальный радиус свободной зоны 1,2 высоты ёлки 1,3 высоты ёлки 1,5 высоты ёлки
Тип основания Бетонная плита или усиленное асфальтовое покрытие Армированная бетонная плита с анкерами Монолитная железобетонная плита с проектным расчётом
Требования к электроподключению Кабель в защитном коробе, IP65 Кабель в траншее или коробе, заземление Раздельные линии питания, автоматическая защита, заземление
Доступ спецтехники Автокран до 16 т Автокран до 40 т Автокран свыше 40 т или гусеничный кран
Организация ограждений Временные барьеры на период монтажа Постоянные ограждения на период эксплуатации Круглосуточное ограждение с охраной

Совет эксперта: При выборе площадки для высокой уличной ёлки учитывайте ветровую нагрузку в регионе. Ветровой район определяется по СП 20.13330.2016. Для конструкций свыше 15 метров требуется аэродинамический расчёт. Рекомендуется предусмотреть возможность демонтажа при штормовом предупреждении, особенно зимой, когда нагрузка от снега и льда может превышать расчётные значения.

Логистика и монтаж высокой уличной ёлки: сроки и организация

Монтаж модулей высокой уличной ёлки автокраном на подготовленной площадке

Подготовка технического задания и планирование сроков

Проект установки начинается с разработки технического задания. В нём фиксируют:

  • высоту конструкции;
  • тип каркаса;
  • требования к подсветке;
  • зону монтажа;
  • допустимые нагрузки на грунт;
  • сроки начала и завершения работ.

На этапе планирования учитывают:

  • сезонные ограничения — даты праздничного периода, погодные условия;
  • логистические цепочки — график поставки модулей, наличие спецтехники;
  • безопасность — ограждение монтажной зоны, согласование с городскими службами;
  • эксплуатационные требования — доступ для обслуживания подсветки.

Комплектация и транспортировка модулей

Высокая уличная ёлка собирается из предварительно изготовленных модулей. Логистический процесс включает:

  • упаковку и маркировку модулей;
  • погрузку на специализированный транспорт;
  • размещение на монтажной площадке;
  • проверку комплектности перед началом монтажа.

Монтаж конструкции и подключение подсветки

Сборка требует чёткой координации и соблюдения технологической последовательности:

  • установка опорного основания — анкеровка к фундаменту, проверка устойчивости;
  • последовательная сборка модулей — подъём и стыковка секций каркаса;
  • крепление ветвей и декоративных элементов;
  • монтаж подсветки — прокладка LED-гирлянд, кабель-менеджмент, тестирование;
  • финальная проверка — осмотр конструкции, испытание на ветровую устойчивость.
Этап Ключевые задачи Ответственные стороны Критерии приёмки
Подготовка ТЗ Определение высоты, типа каркаса, зоны монтажа, требований к подсветке Заказчик, проектировщик, генподрядчик Согласованный документ с параметрами и сроками
Производство модулей Изготовление каркаса, ветвей, элементов подсветки, маркировка Производитель, субподрядчики Соответствие чертежам, качество сварки, антикоррозийная обработка
Транспортировка Погрузка, перевозка, разгрузка модулей на объекте Логистическая компания, генподрядчик Сохранность груза, соблюдение графика поставки
Монтаж каркаса Сборка основания, подъём и стыковка модулей, анкеровка Монтажная бригада, крановщик Устойчивость конструкции, соответствие проектным размерам
Установка подсветки Прокладка кабелей, крепление гирлянд, тестирование электрики Электромонтажники, генподрядчик Работоспособность освещения, соответствие IP-защите, заземление
Приёмка работ Проверка конструкции, подсветки, документации Заказчик, генподрядчик, технический надзор Акт приёмки с подписями сторон, отсутствие дефектов

Совет эксперта: как избежать задержек при монтаже

Основные риски срыва сроков связаны с погодными условиями, задержками поставки модулей или нехваткой спецтехники. Чтобы минимизировать простои:

  • заключайте договоры с логистическими партнёрами заранее;
  • предусматривайте в ТЗ буферные сроки на случай дождя или снега;
  • проводите предварительный осмотр монтажной площадки;
  • используйте модульные конструкции с быстрым соединением.

Согласуйте с заказчиком график ночных работ, если монтаж проводится в центре города.

Безопасность и обслуживание высокой уличной ёлки в течение сезона

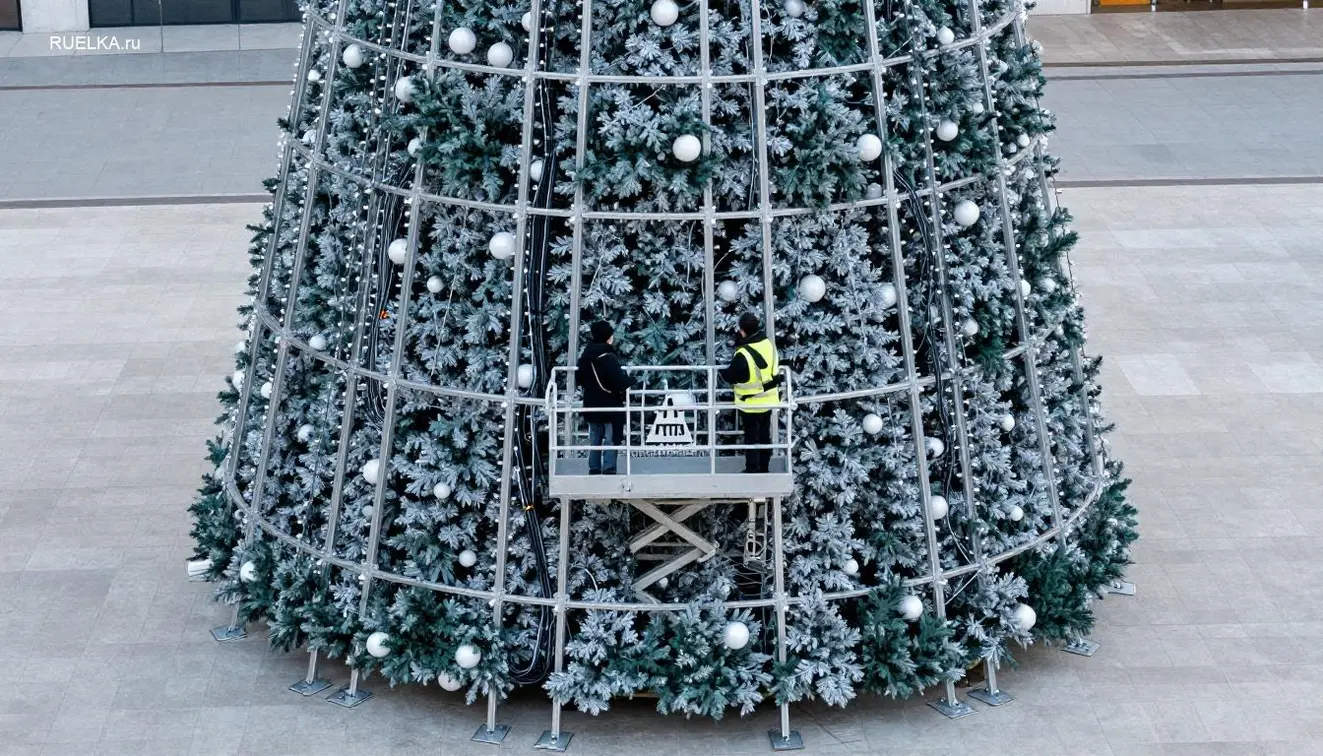

Обслуживание высокой уличной ёлки с проверкой анкеровки и подсветки

Требования к анкеровке и устойчивости конструкции

Высокая уличная ёлка требует надёжной фиксации к основанию. Основные элементы системы анкеровки:

  • металлический каркас с усиленными узлами крепления;
  • анкерные болты повышенной прочности;
  • дополнительные растяжки или распорки для ёлок высотой более 15 метров;
  • регулярная проверка затяжки болтов и состояния соединений.

Перед монтажом проводят расчёт ветровой и снеговой нагрузки с учётом климатических особенностей. Конструкция должна соответствовать СП 20.13330.2016.

Организация безопасной зоны вокруг ёлки

Для предотвращения несанкционированного доступа и минимизации рисков:

  • оборудуют периметр защитным ограждением высотой не менее 1,2 метра;
  • обеспечивают доступ для обслуживающего персонала;
  • исключают размещение ёлки вблизи пешеходных переходов без дополнительных мер защиты;
  • предусматривают освещение периметра в тёмное время суток.

Ограждение должно быть устойчивым к механическим воздействиям и соответствовать ГОСТ Р 52289-2019.

Регламент технического обслуживания и проверок

Систематическое обслуживание включает:

  • Ежедневный визуальный осмотр: проверка светового оборудования, целостности ветвей, отсутствия повреждений;
  • Еженедельная проверка: контроль затяжки болтов, состояния кабельных линий;
  • Ежемесячное техническое обслуживание: очистка от снега и наледи, проверка герметичности электрооборудования;
  • Сезонное обслуживание: демонтаж, диагностика элементов, замена изношенных деталей.

Все работы проводят квалифицированные специалисты с соблюдением правил электробезопасности.

Критерий сравнения Ёлка на стационарном фундаменте Ёлка на временном основании Модульная ёлка с растяжками
Устойчивость к ветровым нагрузкам Высокая — за счёт глубокой анкеровки в грунт Средняя — зависит от массы основания и креплений Высокая — за счёт распределения нагрузки на растяжки
Требования к монтажной площадке Необходим подготовленный фундамент, возможны земляные работы Минимальные — достаточно ровной поверхности и временных опор Требуется свободное пространство для растяжек и якорей
Сложность монтажа и демонтажа Высокая — требует спецтехники и длительной подготовки Низкая — быстрая установка и демонтаж Средняя — необходима точная регулировка растяжек
Периодичность обслуживания Минимальная — проверка анкеровки 1 раз в месяц Высокая — еженедельный контроль креплений основания Средняя — проверка растяжек и якорей каждые 2 недели
Возможность сезонного хранения Низкая — конструкция остаётся на месте Высокая — полный демонтаж и складирование Средняя — демонтаж модулей, хранение растяжек и якорей

Рекомендация:

При выборе системы анкеровки учитывайте качество грунта. В регионах с высоким уровнем грунтовых вод или сезонным промерзанием оптимальны свайные фундаменты или усиленные бетонные основания. Для временных конструкций подойдут модульные системы с регулируемыми растяжками. Обязательно разработайте аварийный план эвакуации и отключения электрооборудования при штормовом предупреждении.

Подготовка объекта для установки высокой уличной ёлки — комплексный процесс. Правильное планирование площадки, соблюдение требований безопасности и грамотная организация монтажа позволяют избежать задержек и дополнительных расходов.
